Управление цепочками поставок: стратегии и KPI

Содержание
Содержание

В марте 2021 года контейнеровоз Ever Given сел на мель в Суэцком канале. Шесть дней — и $9,6 млрд торговли встало. Но настоящие потери понесли не судоходные компании, а тысячи производителей, дистрибьюторов и ретейлеров. Они вдруг обнаружили, что их управление цепочками поставок может вообще от них не зависеть. Одна точка отказа, и всё сыплется. Это руководство о том, как строить иначе.

Почему цепочка поставок — это не просто логистика

Скажем прямо: большинство руководителей вспоминают про цепи поставок (supply chain) ровно в тот момент, когда что-то уже сломалось. Задержался груз, кончился товар, поставщик поднял цены на 30% и прислал уведомление постфактум. В итоге мы не управляем, а просто реагируем на последствия.

Цепочка поставок — это операционная архитектура всего бизнеса. Она определяет, насколько быстро вы подстраиваетесь под изменчивый рынок, сколько капитала у вас заморожено в товарных остатках и получит ли клиент то, что заказал, в срок.Отличие SCM от логистики

Рис. 1 Место SCM и логистики в операционной модели компании



1.1. Логистика vs SCM: в чём принципиальная разница

Путаница здесь дорого обходится. Логистика отвечает на вопрос «как переместить товар из точки А в точку Б». SCM отвечает на другой: «как выстроить систему, где нужный товар всегда оказывается в нужном месте в нужное время — и так из раза в раз». Разница примерно как между водителем и тем, кто проектирует дорожную сеть.

На практике это значит:

  • Логистика — транспортировка, складирование, последняя миля. Выполнение того, что уже решено.
  • SCM — планирование спроса, управление поставщиками, синхронизация производства, управление запасами, риск-менеджмент, обратная логистика. Принятие решений о том, как должна работать вся система.

Когда закупки, производство, продажи и финансы говорят на одном языке и смотрят на одни цифры — вот тогда появляется цепочка поставок. До этого момента есть только разрозненные функции и отделы, каждый из которых тянет в свою сторону.

1.2. Сколько стоит неэффективная цепочка поставок

Сбои в цепочках поставок обходятся дорого. По расчётам McKinsey Global Institute, компании в большинстве отраслей могут ожидать потерь, равных 45% прибыли за один год на протяжении любого десятилетия — с учётом накопленного эффекта от всех кризисов.[1]

Сколько стоит неэффективная цепочка поставок?

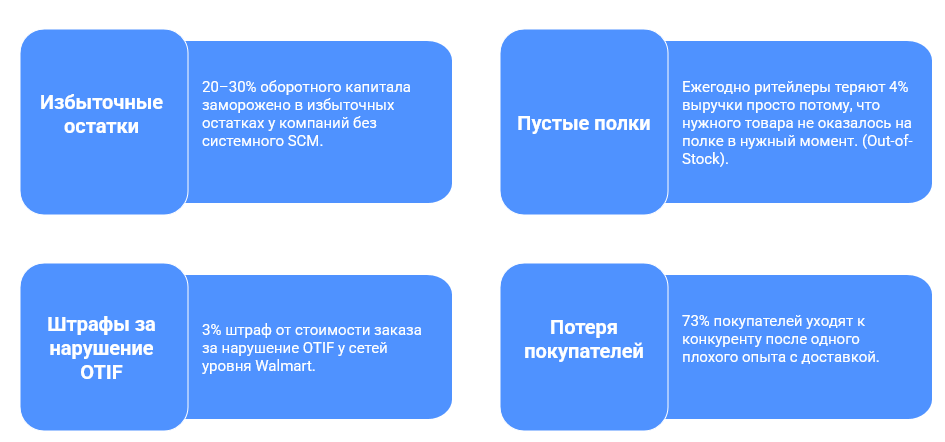

Рис. 2 Сколько стоит неэффективная цепочка поставок?

Кейс · Дистрибуция · Стройматериалы

«Барс-NORD»: меньше остатков — выше рентабельность

До перехода на управление запасами на основе данных средние остатки по складам превышали норму на 12–32%. Деньги лежали на полках. После внедрения системного подхода:

+14,4%  - рентабельность запасов

−33%  - неснижаемые остатки

до −32%  - средние остатки по складам

Читать кейс полностью →

⚠️ Честно о рынке

Из опыта работы с дистрибьюторами и производственными компаниями: большинство из них управляют не цепочкой поставок, а «лоскутным одеялом». Склад живёт в своей системе. Закупки считают в Excel. Продажи строят план, не спрашивая производство. Каждый отдел закрывает свой KPI — и суммарный результат хуже, чем если бы они вообще не старались. Это корень большинства операционных проблем в среднем бизнесе.

Как устроена цепочка поставок: из чего состоит то, чем вы управляете

Нельзя оптимизировать систему, которую вы видите только частично. А большинство менеджеров именно так и работают — видят вершину айсберга и пытаются этой вершиной управлять.

2.1. Пять звеньев по модели SCOR: где деньги и где риски

Модель SCOR (Supply Chain Operations Reference) — стандартный язык описания цепочки поставок. Пять процессов, каждый из которых либо создаёт ценность, либо её уничтожает:

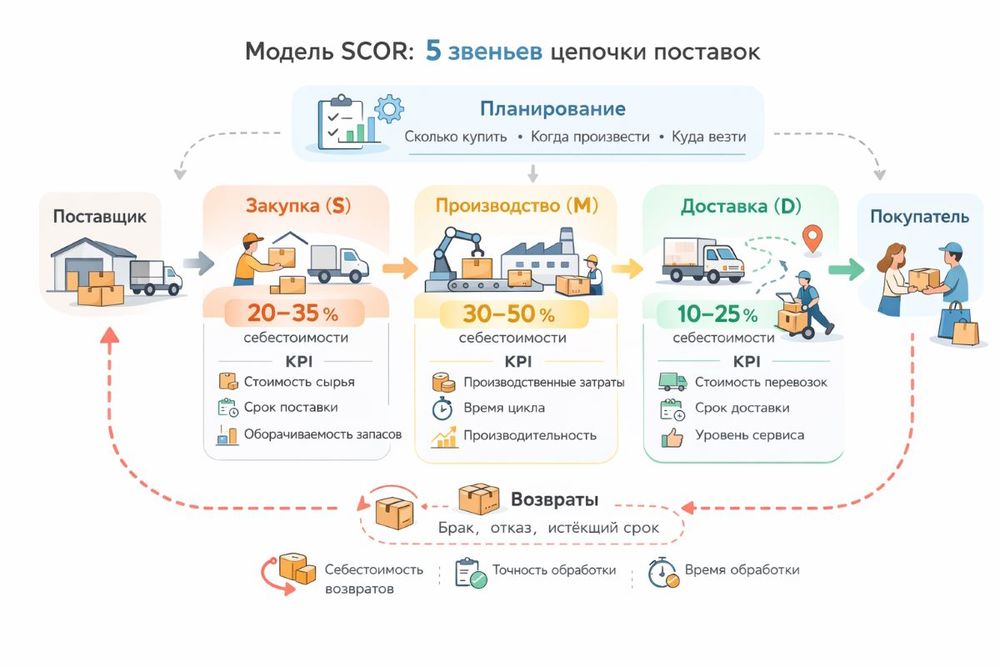

Рис. 3 Схема-инфографика - Модель SCOR: 5 звеньев цепочки поставок


    Plan (Планирование) — прогноз спроса, балансировка ресурсов, S&OP. Тут есть нюанс: если планирование слабое, все остальные звенья автоматически переходят в режим «тушения пожаров». Исправить это вниз по цепочке невозможно.
    Source (Снабжение) — выбор поставщиков, оргапнищзация закупок, входящий контроль качества. Здесь формируется 60–80% себестоимости. Большинство компаний уделяют этому звену меньше всего внимания.
    Make (Производство) — преобразование входящих материалов в готовый продукт. Управление мощностями, системой анализа общей эффективности работы оборудования(OEE), контроль качества.
    Deliver (Доставка) — обработка заказов, складирование, транспортировка, доставка до двери.Вообщем всё то, что большинство и называет «логистикой».
    Return (Обратная логистика) — возвраты, рекламации, утилизация, ремонт. Самое недооценённое звено. В e-commerce уровень возвратов достигает 30%, но большинство компаний воспринимают это как неизбежные издержки, а не как управляемый процесс.

2.2. Tier-1, Tier-2, Tier-3: почему вы не знаете, кто реально делает ваш продукт

Большинство компаний хорошо знают своих прямых контрагентов — и практически ничего не знают о тех, кто стоит за ними. А именно там находятся главные операционные риски.

    Tier-1 — прямые поставщики. Контракты подписаны, аудиты проводятся, менеджеры знакомы.
    Tier-2 — поставщики ваших поставщиков. Поставляют компоненты для Tier-1. Вы их, скорее всего, никогда не видели.
    Tier-3 — производители сырья и базовых материалов. Часто в другой стране. Часто в единственном числе.

Пример из жизни: землетрясение в Японии в 2011-м. Один небольшой завод в провинции Ибараки производил уникальный пигмент для покрытия автодеталей. Казалось бы — мелочь. Но когда он остановился, замер весь мировой автопром. Это классический пример управления „по верхушкам”: компании контролировали то, что видели, но не подозревали, что их благополучие держится на крошечном звене.

📋 Минимальный набор действий, чтобы избежать проблем

Картировать цепочку хотя бы до Tier-2 по критичным номенклатурным группам. Найти единые точки отказа — позиции, где весь объём закрывает один источник. Для каждой такой точки нужен либо второй поставщик, либо страховой запас с понятным обоснованием.

2.3. S&OP: ежемесячный ритуал, который стоит миллионов

S&OP (Sales & Operations Planning) — пожалуй, самый дешёвый и самый игнорируемый инструмент в SCM. Раз в месяц ключевые сотрудники компании садятся вместе и согласовывают единый план. Звучит просто. На практике — перестройка всей культуры взаимодействия.

Стандартный S&OP-цикл выглядит так: сначала продажи показывают прогноз спроса на 3–18 месяцев вперёд. Потом производство и закупки говорят, что из этого реально сделать и закупить. Финансы проверяют, бьётся ли план с целевой маржой. На финальном совещании принимаются решения по расхождениям — и всё это фиксируется в одном документе, которого все придерживаются до следующего цикла.

По данным Oliver Wyman, компании с зрелым S&OP показывают существенно более высокие показатели по уровню сервиса, оборачиваемости запасов и скорости принятия решений в кризисных ситуациях — разрыв с компаниями без S&OP подтверждается рядом отраслевых исследований.

Стратегии управления цепочкой поставок: почему нельзя просто скопировать то, что работает у других

Одна из самых дорогих ошибок в SCM — взять стратегию конкурента и применить её у себя без адаптации. Стратегия управления цепочкой поставок должна вырастать из вашей бизнес-модели, вашего типа спроса и ваших реальных ограничений — а не из чужого годового отчёта.

3.1. JIT vs JIC: пандемия всё расставила по местам

Toyota сделала статегию Just-in-Time (JIT) очень популярной в производственной сфере. Ноль буферных запасов, поставки точно в момент потребления, деньги не лежат на складе. 30 лет это работало блестяще. Потом пришёл 2020 год.

Производители по всему миру останавливали конвейеры из-за нехватки микрочипов стоимостью $5 — тех самых, которые по философии JIT держать на складе «нецелесообразно». Иллюзия эффективности растворилась, как только мировой рынок столкнулся с дефицитом и реальным кризисом поставок.

Just-in-Case (JIC) — противоположная стратегия: держи буфер, страхуй риски избытком. Недостаток очевиден — замороженный капитал и риск, что запасы устареют раньше, чем израсходуются.

На практике, оптимальнее всего работает гибридная модель. Для простых товаров, которые можно быстро купить у разных поставщиков, оставляем JIT (работу без склада). Но для критически важных деталей, которые едут долго или продаются монополистом, создаем запас — JIC (на всякий случай). Чтобы не гадать, где нужен буфер, а где нет, используют ABC-XYZ-анализ. Он делит товары по объему продаж и стабильности спроса, четко показывая: где запас необходим для выживания, а где деньги просто лежат мертвым грузом

3.2. Lean, Agile и Leagile: выбор философии под тип бизнеса

Выбор стратегии управления цепочками поставок — это поиск соответствия между архитектурой ваших процессов и характером рыночного спроса. Не существует «универсально лучшей» системы; есть стратегия, которая либо эффективно масштабирует ваш успех, либо становится источником скрытых убытков из-за негибкости или избыточных затрат. Прежде чем переходить к сравнению, определимся с ключевой терминологией:

  • Lean (Бережливое производство) — стратегия, сфокусированная на тотальном устранении потерь (времени, материалов, движений) и создании максимальной ценности при минимальных ресурсах.

  • Agile (Гибкая цепочка) — подход, ставящий во главу угла скорость реакции и способность быстро адаптироваться к непредсказуемым изменениям спроса или внешним шокам.

  • Leagile (Лиджайл) — гибридная модель: использование принципов Lean для базовых, предсказуемых процессов и Agile — для финальных этапов кастомизации продукта под конкретный заказ.



Критерий Lean Agile Leagile
Фокус Устранение потерь Скорость реакции Комбинация
Тип спроса Стабильный, предсказуемый Волатильный Смешанный
Уровень запасов Минимальный Буферный Зависит от decoupling point
Ключевая метрика Себестоимость, OEE Time-to-market, Fill Rate Оба набора
Пример отрасли Автопром, FMCG Мода, хайтек Электроника, фарма
Главный риск Уязвимость к сбоям Высокие операционные издержки Сложность настройки

Матрица выбора SCM-стратегии в зависимости от характеристик спроса

Прочие термины, которые упоминаются в таблице:

  • Decoupling point (Точка разделения) — стратегический момент в цепочке, до которого производство идет «на склад» по прогнозу (Lean), а после которого — под «реальный заказ» клиента (Agile).
  • OEE (Overall Equipment Effectiveness) — показатель общей эффективности оборудования (насколько эффективно используются мощности с учетом простоев и брака).
  • Time-to-market — скорость вывода продукта на рынок: от идеи или заказа до готовности к продаже.
  • Fill Rate (Уровень сервиса) — процент заказов, которые вы можете отгрузить немедленно из текущих остатков на складе.
  • FMCG (Fast-Moving Consumer Goods) — товары повседневного спроса, которые быстро продаются и имеют высокую оборачиваемость (продукты, бытовая химия).

3.3. Ниаршоринг и решоринг: как геополитика переписывает производственную карту мира

Эпоха стратегии «делай там, где дешевле рабочая сила» подходит к концу. Стоимость труда в Китае за 15 лет выросла в пять раз, логистика подорожала, а геополитика превратилась из сухих новостей в реальную угрозу бизнесу.

Сегодня на смену дешевизне приходят два мощных тренда:

  1. Решоринг (Reshoring) — возврат заводов обратно в свою страну.

  2. Ниаршоринг (Nearshoring) — перенос мощностей в соседние страны. Суть в том, чтобы заводы были поблизости, сокращая логистику и риски.

По данным Kearney Reshoring Index 2024, американский рынок импортирует всё больше товаров, произведённых «под боком», а не в Азии. В Европе происходит то же самое: производство активно переезжает в Восточную Европу, Турцию и Северную Африку.

Тут есть нюанс: решоринг — не панацея. Роботизация меняет экономику производства быстрее, чем компании успевают переносить мощности. Для большинства оптимальным окажется гибридный подход: стандартные компоненты с длинным сроком жизни — из дальних локаций, финальная сборка и кастомизация под рынок — максимально близко к потребителю.

Решоринг и ниаршоринг

KPI и метрики SCM: что измерять, чтобы действительно управлять

«Вы не можете управлять тем, что не измеряете» — в SCM эта фраза точнее, чем где-либо ещё. Хорошая система KPI показывает текущее состояние, предупреждает об отклонениях до того, как они стали кризисом, и даёт основание для решений, а не для отчётности.

4.1. 10 метрик, по которым видна реальная зрелость SCM

Метрики уровня сервиса

OTIF (On Time In Full) — процент заказов, доставленных вовремя и в полном объёме. Формула: (Заказы OTIF / Все заказы) × 100%. Лидеры держат 95%+. Средний рынок — 85–92%. Всё ниже 85% — сигнал тревоги.

Perfect Order Rate — жёсткая версия OTIF: заказ считается «идеальным» только если вовремя, в полном объёме, без повреждений и с корректной документацией. Топ-компании — выше 90%.

Fill Rate — доля строк заказа, выполненных из доступного стока немедленно, без дозаказа. Формула: (Выполненные строки / Все строки) × 100%. Показывает качество работы с запасами напрямую.

Метрики управления запасами

Inventory Turnover (Оборачиваемость) — сколько раз в год запасы «прокручиваются». Формула: Себестоимость продаж / Средний запас. Бенчмарк сильно зависит от отрасли: FMCG — 12–20 раз/год, машиностроение — 4–8 раз/год. Сравнивать себя с «нормой» имеет смысл только внутри своей ниши.

Days of Supply (DOS) — на сколько дней хватит текущего запаса. Формула: Запас / Среднедневной расход. Полезен для оперативного мониторинга критичных позиций.

Dead Stock Rate — доля запасов, не двигавшихся 90–180 дней. Прямой индикатор замороженного капитала. Если эта цифра растёт — значит, система планирования спроса работает плохо.

Финансовые метрики цепочки

Order-to-Cash (O2C) — от получения заказа до получения денег на счёт. Чем короче — тем лучше оборачивается капитал.

Cash-to-Cash (C2C) — от момента оплаты поставщику до момента получения денег от клиента. Формула: DIO + DSO − DPO. Один из самых честных индикаторов финансового здоровья SCM.

Вот расшифровка каждого компонента:

  1. DIO (Days Inventory Outstanding) — Оборачиваемость запасов в днях.

  • Показывает, сколько в среднем дней товар находится на складе: от момента поступления сырья или продукции до момента продажи конечному покупателю.
  • Чем ниже DIO, тем эффективнее работают ваши склады и тем меньше капитала «пылится» на полках.
  1. DSO (Days Sales Outstanding) — Оборачиваемость дебиторской задолженности.

  • Показывает среднее количество дней, которое требуется компании для получения оплаты от клиентов после отгрузки товара.
  • Рост этого показателя означает, что вы фактически кредитуете своих клиентов за свой счет.
  1. DPO (Days Payable Outstanding) — Оборачиваемость кредиторской задолженности.

  • Показывает, через сколько дней в среднем вы платите своим поставщикам за полученные ресурсы.
  • В формуле этот показатель идет со знаком «минус», потому что это время, в течение которого вы пользуетесь деньгами (товарами) поставщика бесплатно.


Supply Chain Cost as % of Revenue — совокупные затраты на цепочку поставок к выручке. Лидеры держат 5–8%. Если у вас 12–15%+ — есть серьёзный потенциал оптимизации.

Forecast Accuracy — точность прогноза спроса. Формула: 1 − (|Факт − Прогноз| / Факт) × 100%. 75–85% — хороший результат для большинства отраслей. Всё выше — отлично, но требует сложных моделей. Всё ниже 60% — закупки работают вслепую.





Кейс · Дистрибуция · Электротехника · 96 представительств

ГК «Энергомикс»: оборачиваемость и дефицит улучшились одновременно

Федеральный дистрибьютор с более чем 800 000 товарных позиций. Обычно в таких компаниях снижение запасов ведёт к росту дефицита — и наоборот. Здесь оба показателя улучшились одновременно. Это признак системной, а не «косметической» оптимизации.

  • в 1,5× снизился период оборачиваемости остатков (с 45–50 до 30–35 дней)
  • −20% потери от дефицита

Читать кейс полностью →

💡 Из практики

Самая частая ошибка при построении системы метрик — пытаться измерить всё сразу. Не нужно 40 показателей. Начните с пяти: OTIF, Inventory Turnover, Forecast Accuracy, C2C Cycle, Supply Chain Cost as % of Revenue. Эти пять дадут вам 80% картины. Остальные метрики добавляйте по мере того, как появляются конкретные управленческие вопросы.

4.2. Дашборд SCM: три уровня управления для разных задач

Принцип «один дашборд для всех» в SCM не работает: то, что критически важно для кладовщика, перегружает директора, а стратегические метрики бесполезны для оперативного планирования. Эффективная система отчетности строится по принципу пирамиды, где на каждом уровне меняются детализация, частота обновления и фокус внимания.

1. Стратегический уровень (Executive Dashboard)

Для кого: CEO, CFO, Директор по логистике/SCM.
Частота: Раз в неделю / раз в месяц.
Фокус: Здоровье бизнеса, рентабельность и соответствие годовым целям.
Ключевые показатели: OTIF, Perfect Order Rate, C2C Cycle, Supply Chain Cost as % of Revenue.
Визуализация: Трендовые графики (линии), сравнение текущих показателей с прошлым годом (YoY) и целевыми KPI.

2. Операционный уровень (Management Dashboard)

Для кого: Руководители отделов закупок, планирования и складской логистики.
Частота: Ежедневно.
Фокус: Эффективность процессов, выявление узких мест и предотвращение проблем «завтрашнего дня».
Ключевые показатели: Fill Rate по категориям, DOS по ключевым SKU, статус критических поставок, ТОП-20 дефицитных позиций.
Визуализация: Индикаторы («светофоры»), столбчатые диаграммы по категориям, списки отклонений.

3. Транзакционный уровень (Execution Dashboard)

Для кого: Диспетчеры, менеджеры по закупкам, операторы складов.
Частота: В реальное время (по запросу).
Фокус: Контроль текущих операций и немедленная реакция на сбои.
Ключевые показатели: Статус конкретных отгрузок, текущие уровни стока на ячейках, очереди на погрузку/выгрузку, выполнение производственного плана за смену.
Визуализация: Таблицы с цветовой маркировкой статусов, интерактивные карты, push-уведомления о сбоях.


Кейс · Ритейл · Продукты питания

Сеть «Порядок»: рост сети без роста команды

Когда каждый заказ считается вручную, масштабирование упирается в людей. Переход к системному расчёту сломал это ограничение.

  • в 2,5× быстрее формирование одного заказа (с 2,5 ч до 1 ч)
  • +новые магазины и оптовое направление — без расширения штата закупок

Читать кейс полностью →

Риски и устойчивость: как выжить, когда цепочка рвётся

Supply Chain Resilience — способность системы поглощать удар, адаптироваться и восстанавливаться. В современной глобальной экономике вопрос стоит не в том, «произойдет ли сбой в цепочке поставок», а в том, «когда он случится и насколько компания к нему готова». Традиционный подход, ориентированный исключительно на минимизацию затрат, сделал цепи поставок эффективными, но крайне хрупкими. Любое событие — от задержки судна в Суэцком канале до банкротства локального перевозчика — способно остановить производство. В этом разделе мы разберем концепцию Supply Chain Resilience (устойчивости): как проектировать архитектуру процессов так, чтобы система сохраняла управляемость под ударом и восстанавливалась быстрее конкурентов.

5.1. Типология рисков: откуда прилетает



Риски в SCM различаются по частоте возникновения и глубине последствий. Чтобы не пытаться защититься «от всего сразу», их стоит разделить на четыре корзины, для каждой из которых нужен свой инструмент контроля.

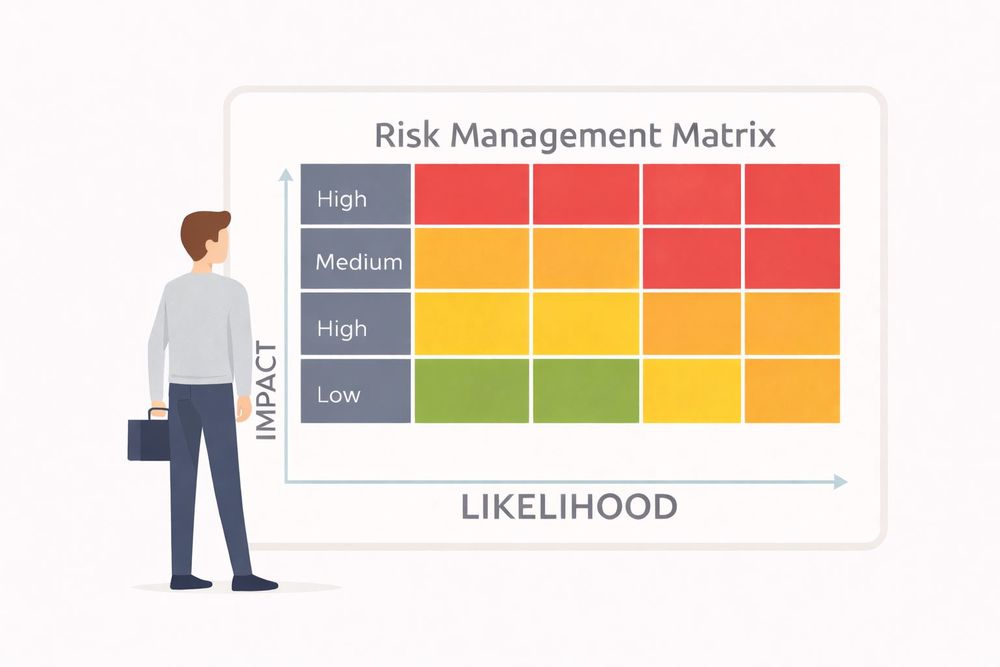

Типология рисков - матрица рисков

1. Операционные риски (Высокая частота / Низкое влияние) Это повседневный «шум» системы: поломки оборудования, IT-сбои, ошибки в прогнозах или брак сырья.

  • Как управлять: Через автоматизацию планирования, внедрение систем мониторинга в реальном времени и дисциплину входного контроля качества.

2. Коммерческие риски (Средняя частота / Среднее влияние) Банкротство ключевого поставщика, резкий скачок цен на сырье или фрахт, изменение условий работы перевозчиков.

  • Как управлять: Регулярный Supplier Risk Scoring (рейтингование поставщиков), финансовый аудит партнеров и контрактное закрепление формул ценообразования.

3. Геополитические и регуляторные риски (Низкая частота / Высокое влияние) Санкции, торговые эмбарго, требования локализации производства. После 2022 года этот класс перешел из категории «черных лебедей» в обязательную часть планирования.

  • Как управлять: Сценарное планирование («что, если...»), диверсификация географии закупок и поиск альтернатив (Back-up suppliers).

4. Климатические риски (Растущая категория) По оценке Swiss Re, природные катастрофы уже входят в ТОП-3 причин крупных сбоев. Засухи (обмеление каналов), лесные пожары и аномальные штормы теперь влияют на сроки доставки чаще, чем забастовки в портах.

  • Как управлять: Мониторинг метеорологических данных по транспортным коридорам и увеличение страховых запасов (Safety Stock) в зонах повышенного риска.

5.2. Эффект хлыста: почему маленькое колебание спроса превращается в хаос наверху цепочки

Ретейлер видит рост продаж на 10%. Немного перестраховывается — заказывает на 20% больше. Дистрибьютор видит рост входящего спроса на 20% и заказывает у производителя на 40% больше. Производитель закупает сырьё с запасом в 80%. Результат: небольшое реальное изменение рынка превращается в гигантские колебания заказов и запасов на каждом уровне цепочки. Это и есть Bullwhip Effect или по русски эффект хлыста.



Как гасить:

  • делиться реальными данными о конечных продажах со всеми участниками цепочки (CPFR, shared POS data);
  • переходить на VMI (Vendor Managed Inventory) — поставщик управляет вашим запасом на основе фактических данных о потреблении;
  • сокращать общее время от момента размещения заказа до момента физического поступления товара на склад и его готовности к использованию;
  • строить единую платформу данных, где каждое звено видит реальный спрос потребителя, а не спрос предыдущего звена в цепочке.

Справочник терминов (Глоссарий):

  • CPFR (Collaborative Planning, Forecasting, and Replenishment) — процесс совместного планирования, прогнозирования и пополнения запасов, объединяющий усилия ритейлеров и поставщиков.

  • POS data (Point of Sale data) — информация о продажах, собираемая непосредственно в кассовых узлах. Самый чистый источник данных о спросе.

  • VMI (Vendor Managed Inventory) — модель, при которой поставщик сам контролирует уровень запасов у клиента и несет ответственность за их своевременное пополнение.

Что делать при разрыве цепочки поставок?

5.3. Протокол действий при разрыве цепочки поставок: 7 шагов

Компании без заранее прописанного протокола теряют в среднем в 2,8 раза больше, чем те, у кого есть план. Разница не в том, умнее ли их менеджеры. Разница в том, что они не тратят первые 12 часов на выяснение, кто вообще отвечает за кризис.

📋 Протокол антикризисных действий

  1. Идентификация узла разрыва (0–2 часа). Где и что именно сломалось - поставщик, транспорт, склад, таможня? Сразу назначить одного ответственного за координацию.

  2. Оценка временного горизонта (2–4 часа). Сколько дней работы покрывает текущий сток? Какие клиенты и SKU под угрозой в первую очередь? Приоритизация по маржинальности и стратегической важности.
  3. Активация альтернативных поставщиков (4–8 часов). Для этого должен существовать реестр квалифицированных поставщиков - список поставщиков, прошедших квалификацию заранее. Если его нет, придётся квалифицировать в условиях пожара - это дорого и медленно.
  4. Проактивная коммуникация с ключевыми клиентами (параллельно). Не ждать, пока клиент сам обнаружит проблему. Связаться первым, дать честный прогноз восстановления. Это сохраняет отношения там, где мог возникнуть конфликт.
  5. Переход на кризисный S&OP-режим. Ежедневные короткие встречи ключевых сотрудников. Единый приоритизированный план распределения дефицитных ресурсов.
  6. Мониторинг финансового воздействия. Считать в реальном времени: потери продаж, дополнительные логистические расходы, штрафы за нарушение обязательств, стоимость экстренных закупок по нерыночным ценам.
  7. Разбор полетов. Анализ произошедшего без поиска виноватых — с фокусом на системных причинах. Обновить карту рисков. Пополнить реестр квалифицированных поставщиков. Задокументировать, что сработало, а что нет.

Практический кейс: как ГК «Толедо» сократила оборачиваемость на 40% и вдвое — дефицит

ГК «Толедо» — крупный оптовый дистрибьютор электромонтажного оборудования и кабельной продукции. На момент начала проекта: 70 000+ SKU, 240 поставщиков, ежегодный рост продаж около 25%. Казалось бы, хорошая ситуация. На деле — рост стал проблемой.

6.1. Ситуация на старте: рост выручки при растущих операционных проблемах

Компания работала с собственной схемой расчёта заказов на основе Excel и частичной автоматизации. Пока ассортимент был небольшим - все работало. При масштабировании система начала давать сбои. Закупщики не успевали отрабатывать весь ассортимент с должным вниманием. Одни позиции затоваривались, по другим появлялся дефицит.



Метрика Значение на старте
Оборачиваемость складских запасов 45–50 дней
Дефицит по ключевым позициям ~4%
Штат отдела закупок 21 человек
Частота расчёта заказов Раз в месяц, вручную

6.2. Диагностика: проблема в ограниченности инструментов

Причина крылась не в человеческом факторе, а в отсутствии масштабируемости применяемых инструментов.  При управлении матрицей в 70 000 SKU классический Excel-подход перестает обеспечивать необходимую точность.

Ручной расчет и статичные формулы физически не позволяют одновременно обрабатывать массив переменных по каждой позиции: индивидуальную вариативность спроса, плавающие сроки поставок (lead time) от разных контрагентов, сезонные коэффициенты и нерегулярные продажи. Использование усредненных нормативов, которые не адаптируются к рыночным изменениям в реальном времени, привело к системному перекосу: накоплению неликвидов по одним группам товаров и острому дефициту  по другим.

6.3. Что изменили и в какой последовательности

Ключевое решение — не кастомизировать систему под старые процессы, а адаптировать подход к закупкам под логику новой системы. Это непопулярное и времязатратное решение, но оно работает.

  • Расчёт заказов перешёл из режима «раз в месяц вручную» в регулярный автоматизированный цикл.
  • Система начала автоматически рассчитывать страховой запас для каждой позиции с учётом вариативности спроса и сроков поставок конкретного поставщика — вместо единого норматива для всех.
  • ABC-XYZ-классификация позволила расставить приоритеты: группа A под особым контролем по дефициту, медленно оборачиваемые позиции — под флагом для пересмотра.
  • Горизонт планирования расширился: система строит прогноз на несколько недель вперёд для заблаговременного размещения заказов, особенно по позициям с длинным сроком поставок.

6.4. Результаты: ассортимент +43%, оборот +50%, штат −4 человека



Метрика До После Изменение
Оборачиваемость запасов 45–50 дней 27–35 дней −40%
Дефицит ~4% 1,4–1,7% более чем в 2 раза
Количество SKU 70 000 100 000 +43%
Оборот компании база +50% значительный рост
Штат отдела закупок 21 человек 17 человек −4 человека

Благодаря точным расчетам компания смогла расширить ассортимент почти вполовину и в полтора раза увеличить оборот, при этом нагрузка на команду снизилась, а лишние деньги перестали пылиться на складе в виде неликвидов.

Типичные ошибки в SCM: мифы, за которые платят реальными деньгами

7.1. «Нам хватит Excel» — и другие способы потерять деньги незаметно

По результатам аудиторских исследований, обобщённых профессором Рэймондом Панко из Гавайского университета, 88% реальных корпоративных таблиц содержат существенные ошибки.[3] Проблема заключается в том, что не всегда инструменты применяются по назначению. Excel отлично работает для анализа. Он не работает как операционная система управления запасами при ассортименте от 500 SKU и выше. Менеджер не успевает обновить файл, формула ссылается на старую вкладку, кто-то изменил структуру — и вот вы уже принимаете решения о заказах на основе данных двухнедельной давности.



Кейс · Дистрибуция · Красота и здоровье

Ixora: от Excel с ручными расчётами к автоматическому управлению запасами

Сложные таблицы, требовавшие постоянного ручного обновления и дававшие систематические ошибки в заказах, заменила автоматизированная система. Результат — оба показателя улучшились одновременно, что само по себе говорит о системном изменении, а не о перекладывании проблемы с места на место.

  • −20% общий объём запасов
  • −33% излишки — одновременно со снижением остатков

Читать кейс полностью →

7.2. Ставка на одного поставщика — самая дорогая экономия на риск-менеджменте

Работа с единственным поставщиком лишает систему гибкости и устойчивости (resilience). Такая монозависимость создает три типа скрытых угроз:

  • Операционные риски. Авария, забастовка или банкротство партнера мгновенно парализуют ваши продажи. Без заранее подготовленной альтернативы никакой складской запас не спасет ситуацию.

  • Коммерческие риски. Поставщик, осознающий свою незаменимость, перестает сдерживать рост цен. Практика показывает: через 3–4 года монополии цены у такого контрагента становятся на 12–18% выше рыночных.

  • Репутационные риски. Нарушения трудового права или экологических норм на стороне поставщика становятся вашим пятном на репутации. Это критично для работы с крупными клиентами, которые следят за этикой бизнеса (ESG-стандарты).

Золотое правило: доля одного поставщика не должна превышать 40–50% в закупках критически важных товаров. Для стратегических позиций всегда должно быть минимум два проверенных поставщика.

7.3. Обратная логистика как источник дохода, а не как статья издержек

В 2023 году объем возвратов в мировом ритейле составил сотни миллиардов долларов. Большинство компаний списывают это в убытки, но лидеры рынка научились на этом зарабатывать.

Три способа монетизировать возвраты:

  1. Восстановление и перепродажа. Рынок восстановленной техники (refurbished) растет быстрее первичного, а маржа (прибыль) здесь часто выше, чем при продаже новых товаров.

  2. Рециклинг компонентов. Использование запчастей из возвращенных товаров для сервисного ремонта или нового производства.

  3. Аналитика причин. Данные о возвратах — это бесплатная инструкция по улучшению продукта. Устранение одной системной ошибки в товаре экономит миллионы на будущих логистических затратах.

7.4. Оптимизация одного звена ценой всей системы

Склад отчитался о снижении издержек на 15%? Рано радоваться. Если из-за этого упал уровень насыщения спросом (Fill Rate) и клиенты начали уходить, то экономия в 100 тысяч на аренде и хранении обернулась потерей 500 тысяч в продажах.

В теории ограничений Голдратта есть жесткий принцип: попытка улучшить работу участка, который не является «узким местом», не добавляет ценности всей системе. Сначала нужно найти реальное «бутылочное горлышко» (bottleneck) — тот этап, который тормозит всю цепочку. Оптимизировать нужно именно его, иначе вы просто перераспределяете проблемы внутри компании.

Кейс · Ритейл · Мебель

«Лазурит»: единая система вместо оптимизации складов по отдельности

Огромный ассортимент — разные коллекции, цвета, размеры — и невозможность планировать его вручную с горизонтом 6–12 месяцев. Вместо того чтобы «тюнинговать» отдельные склады, внедрили единую систему планирования запасов с интеграцией в 1С и долгосрочным прогнозированием.

Результат: категорийные менеджеры освободились от рутины расчётов и занялись тем, для чего нужна экспертиза — работой с ассортиментом.

Читать кейс полностью →

FAQ: вопросы, которые задают чаще всего на тему цепочки поставок

Чем scm отличается от логистики

Чем SCM отличается от логистики?

Путаница здесь стоит денег, поэтому постарались обьяснить максимально коротко и понятно. Логистика — это операционный уровень: как переместить товар, где его хранить, как организовать доставку до клиента. SCM — стратегический: как выстроить всю систему, в которой нужный товар всегда есть в нужном месте по нужной цене.

Логистика — это часть SCM. Важная, но только часть. SCM ещё включает планирование спроса, стратегическое управление поставщиками, синхронизацию производства с продажами, риск-менеджмент и обратную логистику.

Какие профессии есть в управлении цепочками поставок?

В России структура ролей в сфере SCM сейчас активно эволюционирует от «закупщика» к «архитектору процессов».

Основные направления и должности:

  • Менеджер по планированию спроса и пополнения (Demand & Supply Planner). Те, кто отвечает за точность прогнозов и баланс: чтобы товара хватило всем, но склад не был затоварен.

  • Категорийный менеджер / Менеджер по закупкам (Category / Procurement Manager). Не просто «покупают товар», а управляют целыми товарными категориями как мини-бизнесом: выбирают поставщиков, договариваются о ценах и ассортименте.

  • Директор по логистике (Logistics Manager). Отвечает за физическое движение: транспорт, складскую сеть и «последнюю милю» (доставку до двери клиента или ПВЗ).

  • SCM-аналитик (Supply Chain Analyst). «Мозг» системы: занимается моделированием данных, поиском узких мест и оптимизацией затрат через цифры.

  • Руководитель процесса S&OP (S&OP Manager). Главный медиатор в компании. Его задача — подружить планы продаж (маркетинг) с возможностями склада и бюджета (финансы).

  • Директор по цепям поставок (CSCO — Chief Supply Chain Officer). Топ-менеджер, который встраивает цепочку поставок в общую стратегию компании.

Кстати: Позиция CSCO сейчас — одна из самых быстрорастущих в высшем руководстве (C-level). Российский рынок окончательно осознал: цепочка поставок — это не «расходная часть», а главный стратегический актив.

Нужны ли сертификаты APICS, CIPS для карьеры в SCM?

Короткий ответ: не обязательны, но работают как «ускоритель». В российском ритейле и производстве опыт ценится выше «корочек», однако сертификат — это международный сигнал рынку, что ваши знания структурированы по мировым стандартам.

Четыре наиболее котируемых направления:

  1. APICS CSCP (Certified Supply Chain Professional). «Золотой стандарт». Охватывает всю цепочку поставок целиком. Идеален для руководителей департаментов и тех, кто метит в топ-менеджмент.

  2. APICS CPIM (Certified in Planning and Inventory Management). Глубокое погружение в планирование производства и управление запасами. Лучший выбор для тех, кто хочет стать «гуру» прогнозирования и складов.

  3. CIPS (Chartered Institute of Procurement & Supply). Главный стандарт для специалистов по закупкам. Особенно ценится в компаниях с европейскими корнями и крупном системном бизнесе.

  4. CSCMP SCPro. Комплексная сертификация от профессионального сообщества SCM. Менее распространена в РФ, но высоко котируется в международных логистических операторах.

Вердикт для старта: Для начала достаточно одного — CPIM (если вы в операционке) или CSCP (если вы стратег). В текущих реалиях в России также набирают вес программы от ведущих вузов (НИУ ВШЭ, МАДИ) и корпоративные курсы крупных игроков, но международная база остается фундаментом.

Что такое цифровой двойник цепочки поставок?

Цифровой двойник (Digital Twin) — виртуальная копия реальной цепочки поставок, которая обновляется в реальном времени. По сути — симулятор, в котором вы можете проиграть любой сценарий до того, как принять решение в реальном мире. Что будет, если поставщик в Казахстане остановит отгрузки на три недели? Какой эффект на уровень сервиса даст перераспределение страхового запаса между складами? Цифровой двойник даёт ответ за минуты — вместо дней сценарного анализа вручную.

Крупные компании всё активнее инвестируют в цифровые двойники цепочек поставок — возможность симулировать сценария сбоя поставок до того, как они случились.

Как малому бизнесу выстроить управление поставками без большого бюджета?

Отсутствие бюджета — не причина работать без системы. Прагматичная последовательность: сначала сделать ABC-анализ запасов и сосредоточить внимание на группе A — там живут деньги. Установить нормы для неё: минимальный остаток, точка заказа, объём заказа. Добавить простое прогнозирование: среднее за 3 месяца плюс поправка на сезонность. Это лучше, чем ничего — и работает сразу.

Дальше — посмотреть на облачные решения. Многие начинаются от небольших сумм в месяц и внедряются без многомесячных проектов. И обязательно: минимум два поставщика по каждой критичной категории.

Кейс · Малый бизнес · Системный подход

«Элер»: системный подход без замены учётной системы

Не нужно менять всё. Иногда достаточно добавить правильный инструмент поверх того, что есть.

в 6× сократилось время на рутинные закупочные операции

Читать кейс полностью →

Источники и исследования



  1. McKinsey Global Institute. «Risk, resilience, and rebalancing in global value chains» (август 2020). Исследование 325 компаний в 13 отраслях. Содержит расчёт накопленного эффекта от сбоев цепочек поставок — в среднем 45% прибыли за год на горизонте одного десятилетия.
    mckinsey.com → Risk, resilience, and rebalancing in global value chains
  2. Kearney. «2024 Reshoring Index: Made in America — Here to Stay?» (апрель 2024). 11-й ежегодный отчёт. Фиксирует снижение импорта из 14 азиатских стран с низкими издержками при сохранении внутреннего производства США; подтверждает устойчивый тренд на nearshoring в Западном полушарии.
    prnewswire.com → Kearney 2024 Reshoring Index (пресс-релиз)
  3. Raymond R. Panko, University of Hawaiʻi. «What We Know About Spreadsheet Errors» — мета-анализ 7 независимых аудиторских исследований реальных корпоративных таблиц. С 1995 года 88% из 113 аудированных таблиц содержали существенные ошибки. Работа широко цитируется в академической литературе по операционным рискам.
    panko.shidler.hawaii.edu → What We Know About Spreadsheet Errors

Вместо заключения: почему SCM — это не про логистику, а про конкурентоспособность

  • Компании с высокой зрелостью SCM стабильно показывают более высокую рентабельность по EBITDA, чем среднеотраслевые. Это следствие операционной архитектуры.
  • Видимость важнее совершенства. Компания, которая видит цепочку от Tier-2 поставщика до конечного клиента, управляет лучше той, которая оптимизирует невидимое.
  • Процессы — до технологий. Самая современная система на неработающем процессе даёт автоматизированный хаос. Дорогой и быстрый. Сначала — дисциплина планирования и S&OP. Потом — цифровизация.
  • Устойчивость не возникает в момент кризиса. Карта рисков, реестр проверенных поставщиков и антикризисный протокол создаются в спокойное время. В кризис они либо уже есть, либо их нет.
  • KPI — инструмент управления, а не материал для отчёта. Пять правильно выбранных метрик покажут больше реальности, чем сорок показателей для галочки.
Готовы ответить на вопросы
и показать Forecast NOW! в деле
Наши специалисты готовы провести демонстрацию программы и представить ее на самостоятельное ознакомление, рассчитать стоимость внедрения и сроки окупаемости, проконсультировать о лучших практиках управления запасами.
Телеграм-канал и рассылка
Актуальные материалы по теме управления товарными запасами и наши исследования.
Учебный курс
Управление товарными запасами для специалистов по закупкам.

Другие публикации
